bağlanır. Kurulu kalıp panoları as-
                                                                                      ker elemanların önüne yerleştirilir
                                                                                      ve  kalıp  panoları  payanda  taşıyı-
                                                                                      cısı  yardımıyla  konumlandırılır.
                                                                                      Kalıp beton dökümüne hazır hale
                                                                                      getirilir.  İç  platform  kirişleri  ve
                                                                                      kombine  rayların  ilk  bölümü  üst
                                                                                      ve  alt  Climbex  ankrajlarına  vinç
                                                                                      yardımıyla  sabitlenir.  Dış  kalıp-
                                                                                      ların  açılması,  kulelerin  üzerine
                                                                                      oturan kirişlere monte edilen askı
                                                                                      arabaları  sayesinde  son  derece
                                                                                      kolaydır. SIMPEX kalıp elemanları
                                                                                      insan gücüyle rahatlıkla geriye çe-
                                                                                      kilebilmektedir.  Ayrıca  bu  sistem
                                                                                      beton  yüzeyinin  de  korunmasını
                                                                                      sağlamaktadır.  Kalıp  geriye  çekil-
                                                                                      diğinde oluşan boşluk demir işçi-
                                                                                      leri için de koruma duvarı görevi
                                                                                      görerek  emniyetli  çalışma  alanı
                                                                                      yaratır. Sistemin kurulması ve ça-
                                                                                      lıştırılması  için,  kalıp  montaj  ve
                                                                                      hazırlıklarında  20  işçi,  tırman-
                                                                                      dırılmasında  ise  10  işçi  çalışır.
                                                                                      Sistemin  kurulması  ve  işletmeye

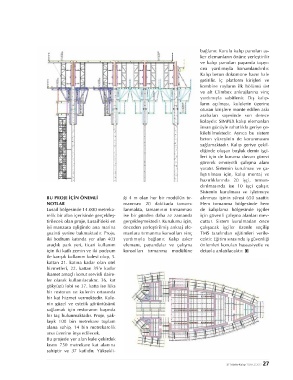

                     BU PROJE İÇİN ÖNEMLİ             ği  4  m  olan  her  bir  modülün  tır-  alınması  işinin  süresi  650  saattir.
                     NOTLAR                           manması  20  dakikada  tamam-   Hem  tırmanma  bölgesinde  hem
                     Lusail bölgesinde 14.000 metreka-  lanmakta,  tamamının  tırmanması   de  kalıplama  bölgesinde  işçiler
                     relik bir alan içerisinde gerçekleş-  ise  bir  günden  daha  az  zamanda   için güvenli çalışma alanları mev-
                     tirilecek olan proje, Lusail’deki en   gerçekleşmektedir. Kurulumu için,   cuttur.  Sistem  kurulmadan  önce
                     iyi manzara eşliğinde ana marina   önceden yerleştirilmiş ankraj ele-  çalışacak  işçiler  özenle  seçilip
                     gezinti yerine bakmaktadır. Proje,   manlara tırmanma konsolları vinç   TMS  tarafından  eğitimleri  verile-
                     iki  bodrum  katında  yer  alan  403   yardımıyla  bağlanır.  Kalıp  asker   cektir. Eğitim sırasında iş güvenliği
                     araçlık  park  yeri,  ticari  kullanım   elemanı,  payandalar  ve  çalışma   önlemleri konuları hassasiyetle ve
                     için iki katlı zemin ve iki podyum   konsolları  tırmanma  modülüne   detayla anlatılacaktır. ‹
                     ile karışık kullanım kulesi olup, 3.
                     kattan  21.  katına  kadar  olan  otel
                     hizmetleri,  22.  kattan  35’e  kadar
                     ikamet amaçlı konut servisli daire-
                     ler  olarak  kullanılacaktır.  36.  kat
                     gökyüzü lobi ve 37. katta ise lüks
                     bir  restoran  ve  kulenin  ortasında
                     bir  kat  hizmet  vermektedir.  Kule-
                     nin  güzel  ve  estetik  görüntüsünü
                     sağlamak  için  restoranın  başında
                     bir taç bulunmaktadır. Proje, yak-
                     laşık  100  bin  metrekare  toplam
                     alana  sahip,  14  bin  metrekarelik
                     arsa üzerine inşa edilecek.
                     Bu projede yer alan kule çekirdek
                     kısmı  750  metrekare  kat  alanına
                     sahiptir  ve  37  katlıdır.  Yüksekli-
