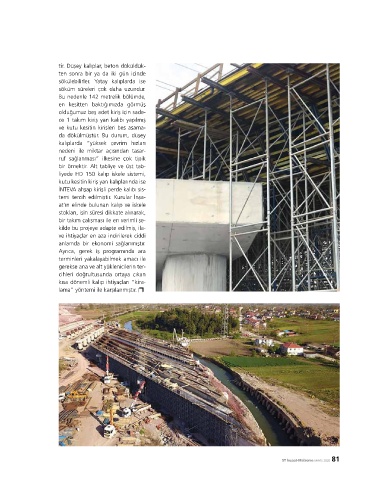

tir. Düşey kalıplar, beton döküldük-
                     ten sonra bir ya da iki gün içinde
                     sökülebilirler. Yatay kalıplarda ise
                     söküm süreleri çok daha uzundur.
                     Bu nedenle 142 metrelik bölümde,
                     en kesitten baktığımızda görmüş
                     olduğumuz beş adet kiriş için sade-
                     ce 1 takım kiriş yan kalıbı yapılmış
                     ve kutu kesitin kirişleri beş aşama-
                     da dökülmüştür. Bu durum, düşey
                     kalıplarda “yüksek çevrim hızları
                     nedeni ile miktar açısından tasar-
                     ruf sağlanması” ilkesine çok tipik
                     bir örnektir. Alt tabliye ve üst tab-
                     liyede  HD 150  kalıp iskele sistemi,
                     kutu kesitin kiriş yan kalıplarında ise
                     İNTEVA ahşap kirişli perde kalıbı sis-
                     temi tercih edilmiştir. Kurular İnşa-
                     at’ın elinde bulunan kalıp ve iskele
                     stokları, işin süresi dikkate alınarak,
                     bir takım çalışması ile en verimli şe-
                     kilde bu projeye adapte edilmiş, ila-
                     ve ihtiyaçlar en aza indirilerek ciddi
                     anlamda bir ekonomi sağlanmıştır.
                     Ayrıca, gerek iş programında ara
                     terminleri yakalayabilmek amacı ile
                     gerekse ana ve alt yüklenicilerin ter-
                     cihleri  doğrultusunda ortaya çıkan
                     kısa dönemli kalıp ihtiyaçları “kira-
                     lama” yöntemi ile karşılanmıştır. ¡
