Page 168 - st-robot-yatirimlari-2021-ekim
P. 168

ROBOT

         ÜRÜN VE SİSTEMLERİ
           Robotlu Pres Hatları


        Pres hattında eski robotlardan


        yeni robotlara geçiş





        Simtek Otomasyon Robot ve Ar-Ge Bölüm Müdürü Mert Danışan, 8 robotlu pres
        hattında, hattın durdurulmadan tüm robotların değişimiyle birlikte müşterilerinin
        çevrim zamanında elde ettiği iyileşmeyi ve diğer önemli kazanımları anlatıyor.



                  res hatlarında, revizyon
                  projeleri için ayrılan süre
                  genellikle çok kısa olur.
                  Çünkü pres hattı fabrikanın
       P omurgası           durumundadır.
        Pres hattı durdurulduğunda; önce kay-
        nak hattı sonra boyahane hattı daha
        sonra da montaj hattı durdurulur. Kısa-
        cası pres hatları, durmadan verimli bir
        şekilde çalışmak zorundadır. Bu çer-
        çevede, müşterimizin 8 robotlu pres
        hattında, 8 robotun da değiştirilmesi
        projesi vardı ve talepleri hattın durdu-
        rulmadan bu işin tamamlanmasıydı.

        ZORLUKLAR NELERDİ?
        İlk  bakışta  bu  proje,  8  robotun  ye-
        rinden sökülüp yerine yeni robotların
        monte edilmesi olarak görülebilir. An-
        cak robotlu pres hatları, kompleks ya-
        pılardır. Pres hatlarının içerisinde iste-
        nen çevrim zamanlarının yakalanması
        için robotların hem kendi içlerinde
        hem de presler ile senkronize hareket
        etmesi gerekmektedir. Zor kısımlardan
        bir diğeri de, hattın içerisindeki robot

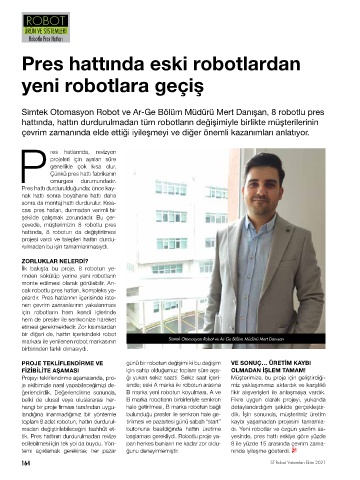

        markası ile yenilenen robot markasının           Simtek Otomasyon Robot ve Ar-Ge Bölüm Müdürü Mert Danışan
        birbirinden farklı olmasıydı.

        PROJE TEKLİFLENDİRME VE            günü bir robotun değişimi ki bu değişim   VE SONUÇ… ÜRETİM KAYBI
        FİZİBİLİTE AŞAMASI                 için sahip olduğumuz toplam süre aşa-  OLMADAN İŞLEM TAMAM!
        Projeyi tekliflendirme aşamasında, pro-  ğı yukarı sekiz saatti. Sekiz saat içeri-  Müşterimize, bu proje için geliştirdiği-
        je ekibimizle nasıl yapabileceğimizi de-  sinde; eski A marka iki robotun arasına   miz yaklaşımımızı aktardık ve karşılıklı
        ğerlendirdik. Değerlendirme sonunda,   B marka yeni robotun koyulması, A ve   fikir alışverişleri ile anlaşmaya vardık.
        belki de ulusal veya uluslararası her-  B marka robotların birbirleriyle senkron   Fikre uygun olarak projeyi, yukarıda
        hangi bir proje firması tarafından uygu-  hale getirilmesi, B marka robotun bağlı   detaylandırdığım şekilde gerçekleştir-
        landığına inanmadığımız bir yöntemle   bulunduğu presler ile senkron hale ge-  dik. İşin sonunda, müşterimiz üretim
        toplam 8 adet robotun, hattın durdurul-  tirilmesi ve pazartesi günü sabah “start”   kaybı yaşamadan projesini tamamla-
        madan değiştirilebileceğini taahhüt et-  butonuna basıldığında hattın üretime   dı. Yeni robotlar ve özgün yazılım sa-
        tik. Pres hattının durdurulmadan revize   başlaması gerekliydi. Robotlu proje ya-  yesinde, pres hattı eskiye göre yüzde
        edilebilmesi için tek yol da buydu. Yön-  pan herkes bunların ne kadar zor oldu-  8 ile yüzde 15 arasında çevrim zama-
        temi açıklamak gerekirse; her pazar   ğunu deneyimlemiştir.          nında iyileşme gösterdi.
